挑灯夜战抢工期,全力以赴做工程

文章来源:时间:2023-04-20

近几年在疫情的影响下,各行各业都有不小的冲击,工程行业也是深受其困的。不过随着国内疫情的稳定趋势,工地现场也慢慢的恢复进度、提高节奏。我司于2022年下半年承建国电投贵州青山界农业光伏电站500kV升压站工程EPC施工总承包项目,为积极响应业主及甲方的投运送电目标,华中集团总承包项目部周密安排,紧布节奏、协同努力为业主及甲方的目标而不懈奋斗,保证质量安全和工序前提下,工地现场尽己所能积极投入,日夜倒班的推进工期进度。


贵州青山界农业光伏电站500kV升压站工程位于贵州省锦屏县,站址位于锦屏县河口乡西南面约9.8Km处的上体上部及顶部区域场区中心距锦屏县县城直线距离约41km,场区东南侧约3.2km为县道866。本期新建500kV升压站1座,根据升压站出线走廊规划,500kV出线向东北出线,220kV线路向西南出线。500kV配电装置布置在站区北部,采用GIS设备,主变布置在站区中部,220kVGIS35kV配电室、二次设备室布置在站区南部,电容器、SVG及电抗器布置在站区东侧。进站道路从西面引接至站前区,站区南北方向105.9m,东西方向106.95m

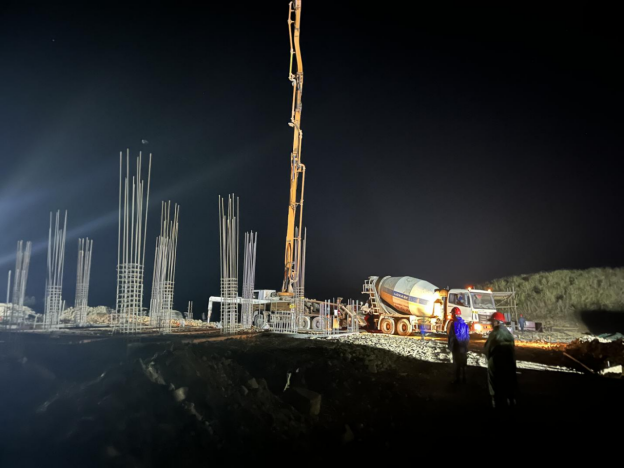

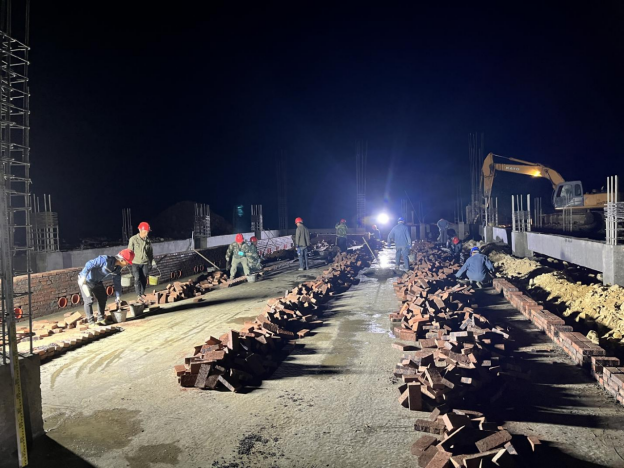

本工程属于风电、光伏新能源项目,华中集团为实现业主的既定目标,保质保量完成,在华中集团公司的科学统筹和项目部的紧密安排下有序组织,制定了切实可行、精准高效的施工方案。一是强化组织协调,有序推进项目进程。围绕完工目标,明确节点,倒排工期,细化进度计划,所有机械设备、人员满负荷工作,5+2”、“白+黑”,开足马力加快推进工程建设。二是全程跟踪管理,严格细节把关。项目部坚持安全第一、质量至上,全体项目管理人员实行夜间轮班值班制度,全程监督每一道施工工序,严格把关每一个施工细节,全力以赴赶工期、保节点。



  按照业主1230的工期计划目标,我司于910日正式开工进场,20天既完成了现场三通一平,30天抢出配电装置楼及主要设备基础,45天完成了全站接地、所有管沟及进出线构支架、避雷针等辅助设施安装,保证了1230的送电计划。


胆敢走千里单骑,方能展万里鹏程!作为华中集团在贵州清水江项目的代表,锦屏县青山界农业光伏电站500kV升压站EPC施工总承包项目部将继续发扬 “一天也不耽误,一天也不懈怠”的作风精神,同时以“坚韧不拔,勇攀高峰”的行业精神与“吃苦耐劳,勇往直前”的“蒙古马精神”以“雷厉风行,使命必达”的做事作风,秉承“树立企业形象,创一流工程”的施工理念,严格按照施工规范,工艺流程,质量体系标准组织施工,精心制定严密的施工进度计划,以饱满的热情、充足的干劲,积极投身到施工建设中,为当地发展献出力量!
