重磅!国家能源局:不将全容量建成作必要条件,风光项目应并尽并、能并早并!

文章来源:时间:2022-11-30

       11月29日,国家能源局综合司下发《关于积极推动新能源发电项目应并尽并、能并早并有关工作的通知》。

通知指出:

    1)各电网企业在确保电网安全稳定、电力有序供应前提下,按照“应并尽并、能并早并”原则,对具备并网条件的风电、光伏发电项目,切实采取有效措施,保障及时并网。

    2)加大配套接网工程建设,与风电、光伏发电项目建设做好充分衔接,力争同步建成投运。

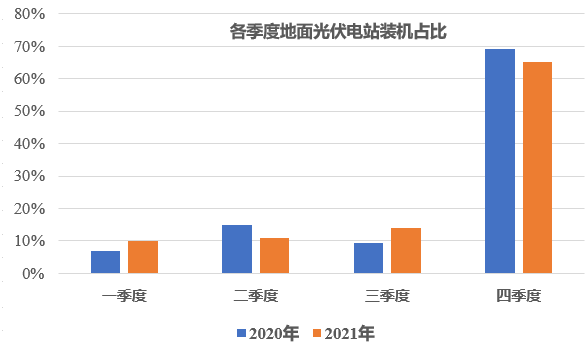

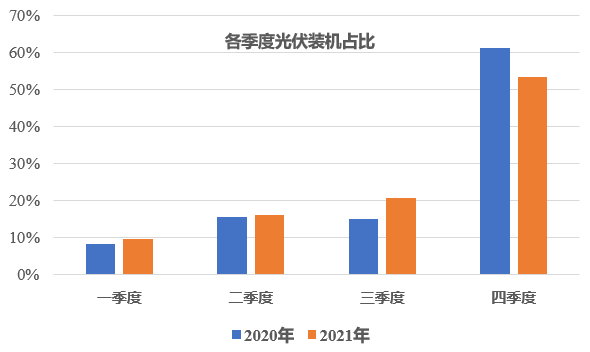

    3)对于第一批、第二批大型风电光伏基地项目,请各省级能源主管部门梳理本行政区域内尚未提交接网申请、接网送出工程建设滞后及接网送出工程未纳入国家或省级电力规划情况;并对各省(自治区、直辖市)“新能源项目等电网”、“电网等新能源项目”、“电网等纳规划”情况进行统计。往年同类文件及并网情况2020年、2021年,国家能源局都曾下发督促年底并网的文件,从近两年的项目并网情况来看,四季度也是并网的重头。最近两年,从所有光伏项目类型来看,四季度并网的规模分别占到全年总规模的61%和54%;从地面光伏电站来看,四季度并网的规模分别占到全年地面电站总量的69%和65%。



2022年四季度的年底并网需求大

与往年相同,今年4季度的并网需求也非常大。以地面光伏电站为例。截止到2022年9月底,全国地面电站并网规模为17.27GW。如果按照往年的情况,如果四季度为7成,那全年的总规模,那全年地面光伏电站预期有约57GW!

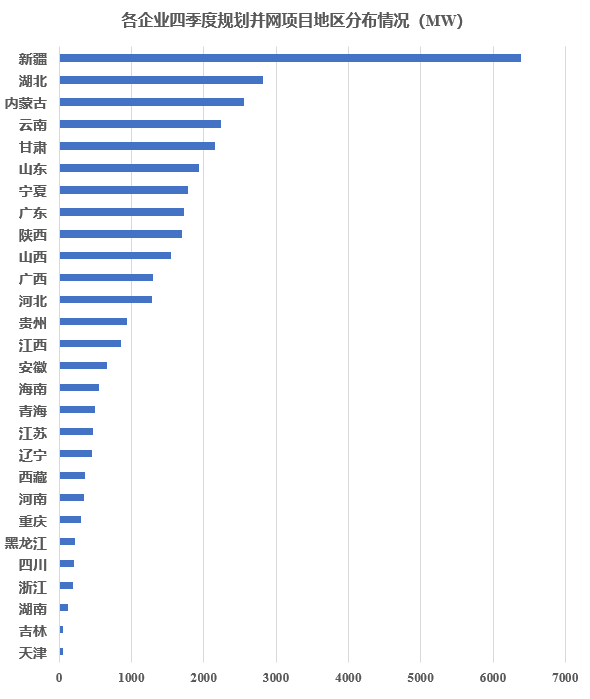

实际上,各企业四季度的并网规模也非常大。根据不完全统计,各企业计划在20222年四季度并网的规模,超过33GW。区域分布情况如下图所示。如果这些规划项目都能全部如期并网,则全年地面光伏电站并网规模也将超过50GW。
